關于把控竣工結算時間節點的建議
時間:2022-02-17 09:59:17
發布:Admin
來源:互聯網

工程項目自竣工驗收后,進入竣工結算階段,而現實中的竣工結算工作常常受多種影響因素,使結算工作出現停滯狀態,導致結算尾款遲遲不能到位。在建筑市場激烈競爭的形勢下,結算款是施工企業實現經濟效益的重要途徑,但因建設單位與施工單位的經濟博弈,容易產生法律糾紛,造成工程款無法回籠或工程款變相拖欠(三角債),從而限制了公司的運營能力和造血功能。把控竣工結算時間節點,及時地回籠資金,會給施工企業帶來潛在的收益。

生產單位在施工過程中就需做好竣工結算的準備,及時收集相關資料,做好計取費用的準備。收集、整理的資料包括施工合同、投標文件、工程竣工圖、設計變更單、工程簽證、材料調價認價單及其它一些影響工程結算的資料等(如工期、質量、文明的確認資料),確保及時提出竣工結算申請。

竣工結算的申請時間和審核時間,首先依據專用合同條款的具體約定,如無具體約定,可參考如下一般約定:

一、施工總承包單位報結算時間節點

承包人應在工程竣工驗收合格后28天內向發包人和監理人提交竣工結算申請單,并提交完整的結算資料。

二、業主方工程竣工結算審核時間節點

監理人應在收到竣工結算申請單后14天內完成核查并報送發包人。發包人應在收到監理人提交的經審核的竣工結算申請單后14天內完成審批,并由監理人向承包人簽發經發包人簽認的竣工付款證書。發包人在收到承包人提交竣工結算申請書后28天內未完成審批且未提出異議的,視為發包人認可承包人提交的竣工結算申請單。發包人應在簽發竣工付款證書后的14天內,完成對承包人的竣工付款。

審核時間也可依據竣工結算金額劃分:

(1)500萬元以下從接到竣工結算報告和完整的竣工結算資料之日起20天。

(2)500萬元-2000萬元從接到竣工結算報告和完整的竣工結算資料之日起30天。

(3)2000萬元-5000萬元從接到竣工結算報告和完整的竣工結算資料之日起45天。

(4)5000萬元以上從接到竣工結算報告和完整的竣工結算資料之日起60天。

(5)建設項目竣工總結算在最后一個單項工程竣工結算審查確認后15天內匯總,送業主后30天內審查完成。

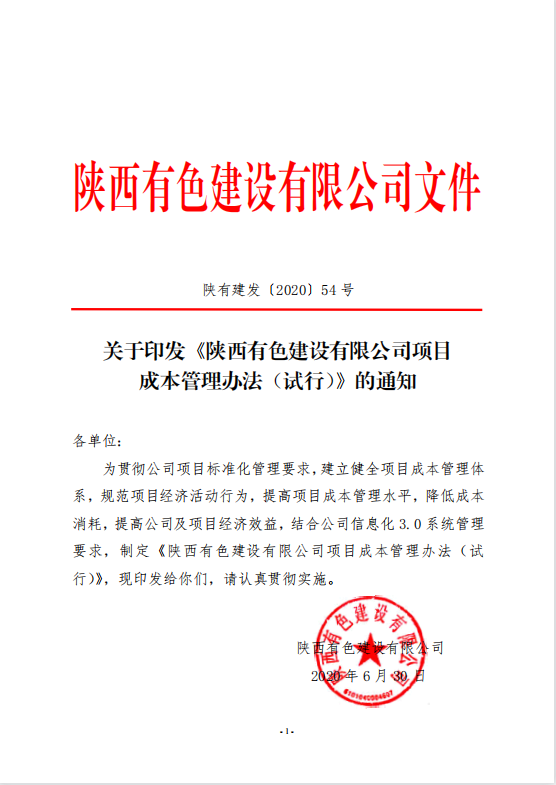

為加快辦理竣工結算,公司各生產單位可依據《陜西有色建設有限公司項目成本管理辦法(試行)》,將竣工結算時間節點進一步細化,確保工程結算的進度,提高項目的經濟效益。
